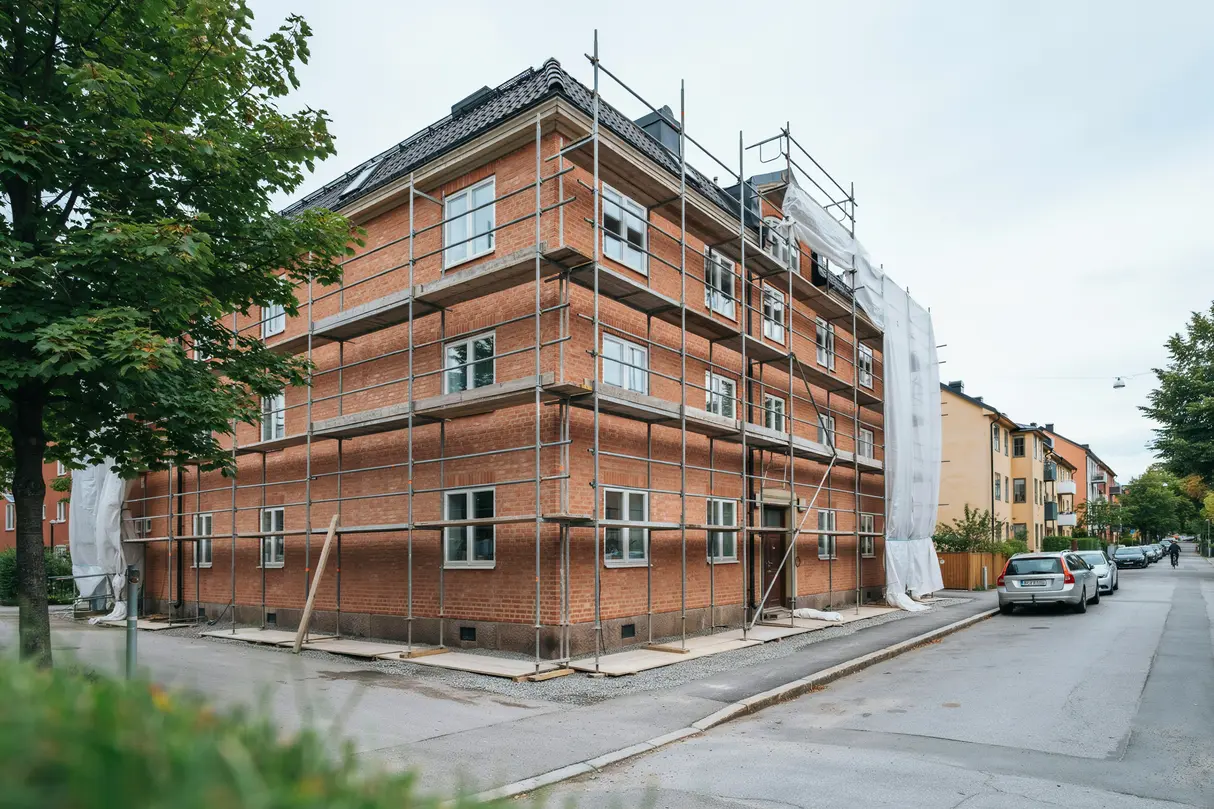

Väderskydd och ställningsmontage vid fasadrenovering i Hägersten genomfördes på en putsad flerbostadsfastighet där fasaden behövde skyddas under en längre renoveringsperiod. Arbetet omfattade komplett ställning runt byggnadens arbetsytor, inklädnad med väderskydd samt anpassningar för säkra transporter, materialupplag och daglig åtkomst till flera nivåer. Behovet gällde en lösning som klarade regn, blåst och varierande temperaturer utan att stoppa pågående fasadarbeten.
Så byggdes väderskyddet upp för fasadrenoveringen i Hägersten
Ställningen restes etappvis längs fasadens mest utsatta sidor för att ge ett stabilt arbetsplan under hela renoveringen. Underlaget bestod av hårdgjorda gångytor på ena sidan och mjukare markpartier på den andra, vilket krävde olika upplägg med fotplattor, träunderlägg och lastfördelning. Arbetsnivåerna placerades med jämna avstånd för att passa putsreparationer, lagningar runt fönster och målning av större sammanhängande ytor. Där entréer låg nära arbetsområdet lämnades fria passager med skyddstak och tydligt avskilda gångstråk.
Anpassning till byggnadens form och höjd
Fastigheten hade flera indrag i fasadlivet och ett mindre takutsprång som gjorde att ställningen inte kunde byggas helt linjärt. Sektionerna justerades därför med konsoler och invändiga anpassningar för att hålla arbetsavståndet mot väggen jämnt. Den fria bredden på arbetsplanen hölls till cirka 0,7 meter där lagningarna var mest omfattande och ökades på vissa partier för att ge plats åt material och avfallshantering. Räcken, sparklist och förankringar monterades löpande i takt med att höjden byggdes upp.
Skydd mot regn, vind och fukt under pågående fasadarbeten
Efter att bärande ställningsdelar kommit på plats kläddes konstruktionen in med väv och ett övre väderskydd över de mest utsatta arbetsytorna. Syftet var att hålla putslagningar och målade partier skyddade från slagregn och att minska risken för för hög fuktbelastning under härdning och torkning. Särskild hänsyn togs till luftgenomströmning så att kondens inte byggdes in bakom skyddet. Öppningsbara partier lämnades därför på utvalda sidor för vädring vid torrare väderlek.
Säkerhet och tillträde under hela entreprenadtiden
Tillträde mellan mark och arbetsplan löstes med trappsektioner i stället för lösa stegar på de mest trafikerade delarna. Det gav säkrare transporter av mindre material, verktyg och täckning utan att störa passagerna vid huset. Montage och användning anpassades till Arbetsmiljöverkets krav för ställningsarbete, och belastningen för respektive sektion hölls inom avsedd klassning. Där fasadrenoveringen låg nära fönster och balkongdörrar tätades anslutningarna noggrant för att begränsa inträngning av regn och byggdamm.
Resultatet efter avslutat montage och användning
När fasadrenoveringen avslutades kunde väderskyddet tas ned i omvänd ordning utan att störa de färdiga ytorna. Arbetsmiljön hade då varit jämnare under större delen av perioden, särskilt under dagar med byig vind och återkommande nederbörd. Den färdiga lösningen gav god åtkomst till puts, smygar och anslutningar samtidigt som markytor och entréer hölls användbara. Det gjorde att renoveringen kunde pågå med bättre kontroll över både underlagens fuktförhållanden och den dagliga logistiken kring byggnaden.
Vad ingick
- ✓ Etappvis ställningsmontage runt fasadytor
- ✓ Väderskydd med inklädnad och öppningsbara partier
- ✓ Skyddstak över entréer och avgränsade gångpassager
- ✓ Nedmontering och bortforsling efter avslutad fasadrenovering
Material
| Material | Mängd |
| Ställningsramar och spiror | ca 210 m² |
| Väv för inklädnad | ca 185 m² |
| Skyddstak | 18 löpmeter |
| Trappsektioner | 3 st |

-
1
Etablering och inmätning
Arbetsområdet mättes in och markförutsättningarna kontrollerades innan placering av fotplattor, passager och skyddstak fastställdes. Entréer och gångytor hölls öppna med tillfälliga avgränsningar under etableringen.
-
2
Montage av ställning och väderskydd
Ställningen restes i sektioner, förankrades mot fasaden och kompletterades med räcken, sparklist och trappor. Därefter monterades väv och övre väderskydd över de delar där fasadlagning och ytbehandling krävde torrare arbetsförhållanden.
-
3
Löpande justering och nedmontering
Under fasadrenoveringen justerades öppningar, väderskydd och tillträdesvägar efter etappindelningen. När arbetena på fasaden avslutades monterades konstruktionen ned stegvis och markytorna återställdes.
Liknande ställnings- och väderskyddsarbeten vid fasadrenovering
Den här typen av projekt omfattade ofta montage av fasadställning, väderskydd, tillträdesvägar och skydd för entréer eller gångstråk. Förutsättningarna styrdes av byggnadens höjd, markens bärighet, avstånd till fasaden och hur länge renoveringen skulle pågå. Äldre putsfasader krävde ofta bättre kontroll över nederbörd och uttorkning än öppna arbeten utan inklädnad.
I många fall behövde lösningen också anpassas till boende eller verksamhet som använde huset under arbetstiden. Då planerades fria passager, sektionerad montering och skyddstak över utsatta delar. Ställningar av det här slaget byggdes normalt med fokus på säker åtkomst, rätt belastning och smidig logistik för efterföljande hantverksmoment.
- ✓ Inmätning av fasad och marknivåer
- ✓ Anpassning av ställning till indrag, balkonger och entréer
- ✓ Inklädnad för regn- och vindskydd under känsliga moment
- ✓ Trappor och säkra transportvägar mellan nivåer
- ✓ Nedmontering efter avslutad fasadentreprenad
